ITALIA | En Desarrollo
Alten está desarrollando una cartera de proyectos de BESS stand alone en el sur de Italia con un total de 2.017 MW /8.875 MWh.
Es importante destacar que las zonas donde se encuentran localizados todos los proyectos son áreas donde existe o están proyectados numerosos proyectos de generación, lo cual es positivo para la implantación de proyectos de almacenamiento.

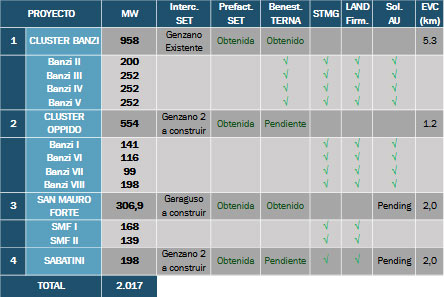

Cluster Banzi (958 MW) | Formado por los proyectos Banzi II (200,5 MW), Banzi III (252,4 MW), Banzi IV (252,4 MW) y Banzi V (252,4 MW)
Cluster de proyectos localizado en la Región de Basilicata, en el sur de Italia, con un total de 958 MW y 4 horas de duración, que se encuentra en avanzado estado de desarrollo y espera obtener la Autorización Única Ministerial (AU) en el Q1 de 2027.
Todos los proyectos cuentan con los contratos de terrenos firmados ante Notario y con la interconexión asegurada y está en fase de Conferencia de Servicio.
En cuanto a la interconexión, la STMG ya se ha obtenido, el PTO ya está firmado y se ha obtenido el benestare por parte de Terna sobre las obras de interconexión. Es muy importante recalcar que la subestación donde se interconectan los 4 proyectos, situada a unos 5 km, es una subestación ya existente y que está operativa.
Cluster Oppidos (554 MW) | Formado por los proyectos Banzi I (198 MW), Banzi VI (116 MW), Banzi VII (141 MW) y Banzi VIII (99 MW)
Clúster de proyectos localizado en la Región de Basilicata, en el sur de Italia, con un total de 554 MW y 4 horas de duración, que ha solicitado la AU Regional en el 2Q 2026.
Todos los proyectos cuentan con los contratos de terrenos firmados ante Notario y con la interconexión asegurada.
En cuanto a la interconexión, la STMG ya se ha obtenido en una nueva subestación que debe ser construida por Terna. Se está trabajando para que Terna autorice dicha subestación.
Cluster San Mauro Forte (307 MW) | Formado por los proyectos San Mauro Forte I (168,3 MW) y San Mauro Forte II o IV (138,6 MW)
Clúster de proyectos localizado en la Región de Basilicata, en el sur de Italia, con un total de 307 MW y 4 horas de duración.
Todos los proyectos cuentan con los contratos de terrenos firmados y la interconexión asegurada.
En cuanto a la interconexión, la STMG ya se ha obtenido en una nueva subestación que debe ser construida por Terna. La nueva subestación ya ha obtenido el Benestare por parte de Terna.
Sabatini (198 MW)
Proyecto que interconecta en la misma subestación que el Cluster de los Oppidos y que está en una fase inicial de desarrollo, teniendo los contratos de terrenos firmados ante notario y la interconexión aseguradas. Se prevé solicitar la AU Regional durante Q4 2026.
